Durante il mese di aprile è terminato il rifacimento delle cabine MT presso la centrale Ofima di Bavona. Attualmente manca solo la Centrale di Robiei per ultimare tutto il rinnovo degli impianti MT fra le Centrali di Peccia – Bavona – Robiei. Tutto il sistema di protezione delle linee e trafi è stato concepito, realizzato e messo in servizio dalla Cigaproject.
23 Aprile 2011
Considerato la forte richiesta di messa in servizio di protezioni di linea, di sbarra e di trafi (differenziali) per reti MT e AT, la Cigaproject ha deciso di aquistare il nuovo Omicron CMC-356 con il modulo CMControl.
Tale apparecchiatura permette di fare test di iniezione secondaria e calibratura su ogni tipo di protezione MT, AT (6 corenti e 3 tensioni simultanemante) compreso protezioni distanziometriche. Lo stesso è già predisposto per test via protocollo IEC-61850. Per maggiori informazioni non esitate a contattarci oppure visitate i seguenti link:
http://www.omicron.at/fr/products/pro/secondary-testing-calibration/cmc-356/
http://www.omicron.at/fr/products/pro/secondary-testing-calibration/cmcontrol/
Messa in servizio di protezioni VAMP serie 50 montate e cablate su celle Siemens:
20 Aprile 2011

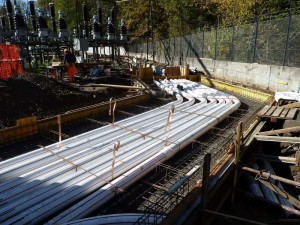

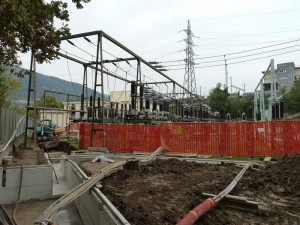

Durante queste prime settimane di aprile è iniziato l’esecuzione del progetto di messa in cavo zona Saceba della linea 50kV AGE Chiasso 1 realizzato dalla Cigaproject.
Attualemte i cavi 50kV sono stati posati e il nuovo palo terminale Tenconi in zona Ghitello è stato posato.
Nelle prossime settimane i lavori continueranno affinchè si possa mettere in servizio il nuovo sifone in cavo e smantellare sia la linea aerea, su una tratta di circa 600 metri, che la vecchia Ss Saceba.
16 Aprile 2011

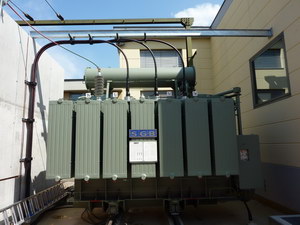

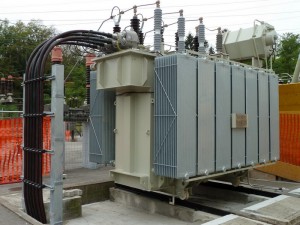

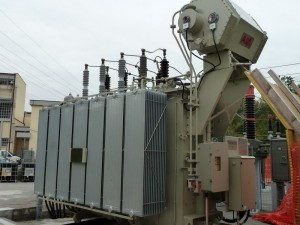

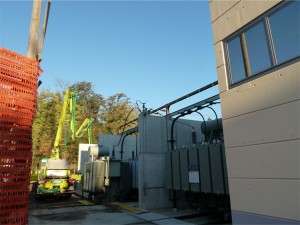

A fine ottobre 2010 sono terminati i lavori di ammodernamento presso la Ss AIM Tana, oltre alla messa in servizio del nuovo trasformartore da 20MVA 50/11kV. La Cigaproject si è occupata del progetto elettrotecnico ed esecuzione legato ai nuovi feeder provenienti dalla Ss AET-AIl Tana, come pure al collegamento dei cavi 11kV dal nuovo trasformatore 1 fino alla cella MT all’interno dello stabile AIM Tana.
1 Novembre 2010
Nel mese di ottobre 2010 è cominciata la seconda fase dell’ammodernamento della Ss AET-AIL La Tana, dove la Cigaproject oltre al lavoro di progettazione dei collegamenti 50/16kV è responsabile anche dell’esecuzione dei lavori. Entro fine anno tutti i trasformatori 50/16kV AIL (tre unità), come pure il feeder Val Mara e Riva S. Vitale saranno in servizio. In primavera 2010 è prevista la terza e ultima fase dei collegamenti in cavo.
1 Novembre 2010

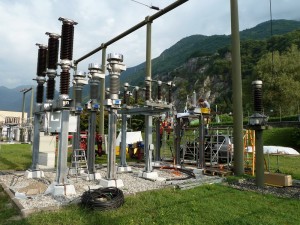

A metà settembre è andato in servizio il feeder Giubiasco presso la Ss AET di Riazzino.
Il feeder è stato modificato e spostato per ragioni di logistica all’interno della sottostazione. La Cigaprojet si è occupata della consulenza e progettazione della parte legata ai cavi 50kV per conto di AET oltre che all’esecuzione del alvoro chiavi in mano.
1 Novembre 2010

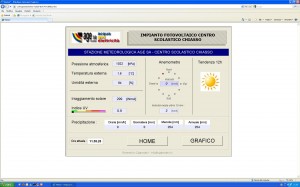

AGERE SA ha installato un impianto fotovoltaico sul tetto delle Scuole Comunali di Chiasso. La Cigaproject si è occupata della gestione dei dati elettrici provenineti dall’impianto fotovoltaico. Tramite la posa di una centralina meteo della Davis, per i dati meteorologici e un PM-710 per i valori elettrici, il tutto integrato e mappato via Modbus sul PLC della TBOX, i dati saranno a breve consultabili sul nuovo sito dell’AGE SA.
21 Agosto 2010

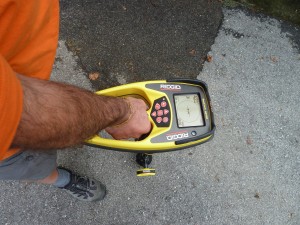

La Cigaproject ha acquistato un nuovo apparecchio dell’ultima generazione per la ricerca di condutture elettriche e non nel sottosuolo.
Lo stesso è stato già utilizzato per delle condutture in condizioni particolari presso la centrale di Robiei, con ottimi risultati.
La Cigaproject resta a disposizione della stimata clientela per dimostrazioni e ricerca condutture.
15 Agosto 2010

Il trasformatore 2 150/50kV, Lunedi di Pentecoste viene messo in servizio sul nuovo GIS 50kV, questo permetterà l’avanzamento dei lavori di genio civile per le prossime fasi del progetto e la rindondanza fra il vecchio e il nuovo impianto fino a termine dei lavori previsti in primavera del 2011.
22 Maggio 2010
Lunedi 19 aprile 2010 è stato messo sotto tensione tramite il collegamento provvisorio il nuovo GIS 50kV presso la Ss Tana AET-AIL. Dopo i test ordinari è stato messo in servizio anche il trasformatore Nr. 7 AIL 50/16kV da 31.5MVA. Lo stesso permetterà un miglior approvigionamento dell’utenza AIL nel Mendrisiotto. Da martedi 20 aprile comincia la seconda fase che consiste nel collegare il trasformatore 2 AET 150/50kV al GIS e lo spostamento dei Feeder AIM Penate e AIM Tana sul GIS.
19 Aprile 2010
